Renoveringsnyheter 2025
Renoveringsprojektet för skolbyggnaden är redan långt framskridet, även om vi är drygt ett år försenade jämfört med den ursprungliga tidtabellen. Ett bra exempel på hur långsamt arbetet går är fasaden, där två sidor är helt färdigmålade och förarbetet på den tredje är på god väg. Många som kommer till gården beundrar den nya färgytan och berömmer att det är så fint att ni har fått de delarna målade. Ja, utan att på något sätt förringa målningsarbetet måste man konstatera att de där några lagren på ytan bara är grädden på moset.
Gammal färg avlägsnas genom skrapning och upphettning med infraröd värmare. Varje kvadratmeter tar mellan en och tre timmar. I samband med detta repareras rötskador på ytterpanelen, timmerstommen och takfotsinklädnaden, vilka har hittats på varje sida.
Även målningen är relativt långsam, eftersom linoljefärgen borstas in hårt i ytan, och mellan färgskikten måste man lämna minst en veckas torktid. Lyckligtvis är vi här på god väg att klara det, och resten av fasaderna bör bli klara under sommaren 2025. Lägenheten på övre våningen börjar vara färdig förutom finputsning och installationer.
Energirenoveringen framskrider också sakta men säkert: batterierna har anlänt och väntar på inkoppling, men vi letar fortfarande efter en ny optimal placering för solpanelerna, eftersom Borgå museum inte rekommenderar installation av paneler på taket till ett skyddat hus. Skolbyggnadens tak skulle ha varit en utmärkt plats för panelerna, men vi förstår mycket väl museets argument gällande deras negativa inverkan på utseendet.

Renoveringsnyheter 2024
En långsam renovering är långsam, men mycket hände under det gångna året. Förutom förnyelsen av yttertaket, som presenterades i föregående inlägg, främjades energirenoveringen: nya Toshiba Haori luftvärmepumpar installerades i huset. Till det tekniska utrymmet beställdes ett kraftigt litiumjonbatteri, som kommer att ge besparingar på elräkningen och bidra till att balansera energinätet.
För installationen av solpaneler inväntar vi fortfarande museets utlåtande. Vi informerar mer om energirenoveringen våren 2025.

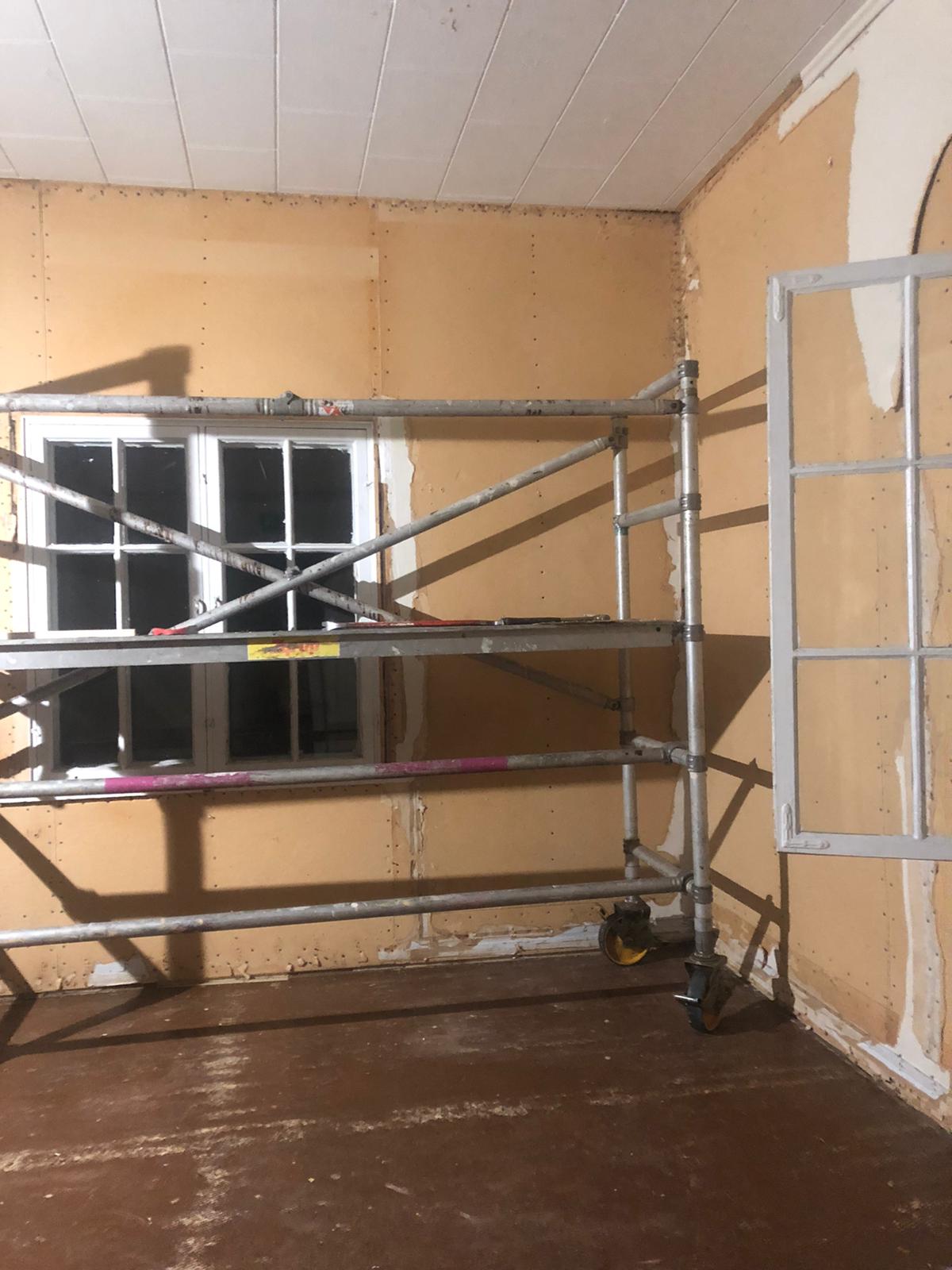

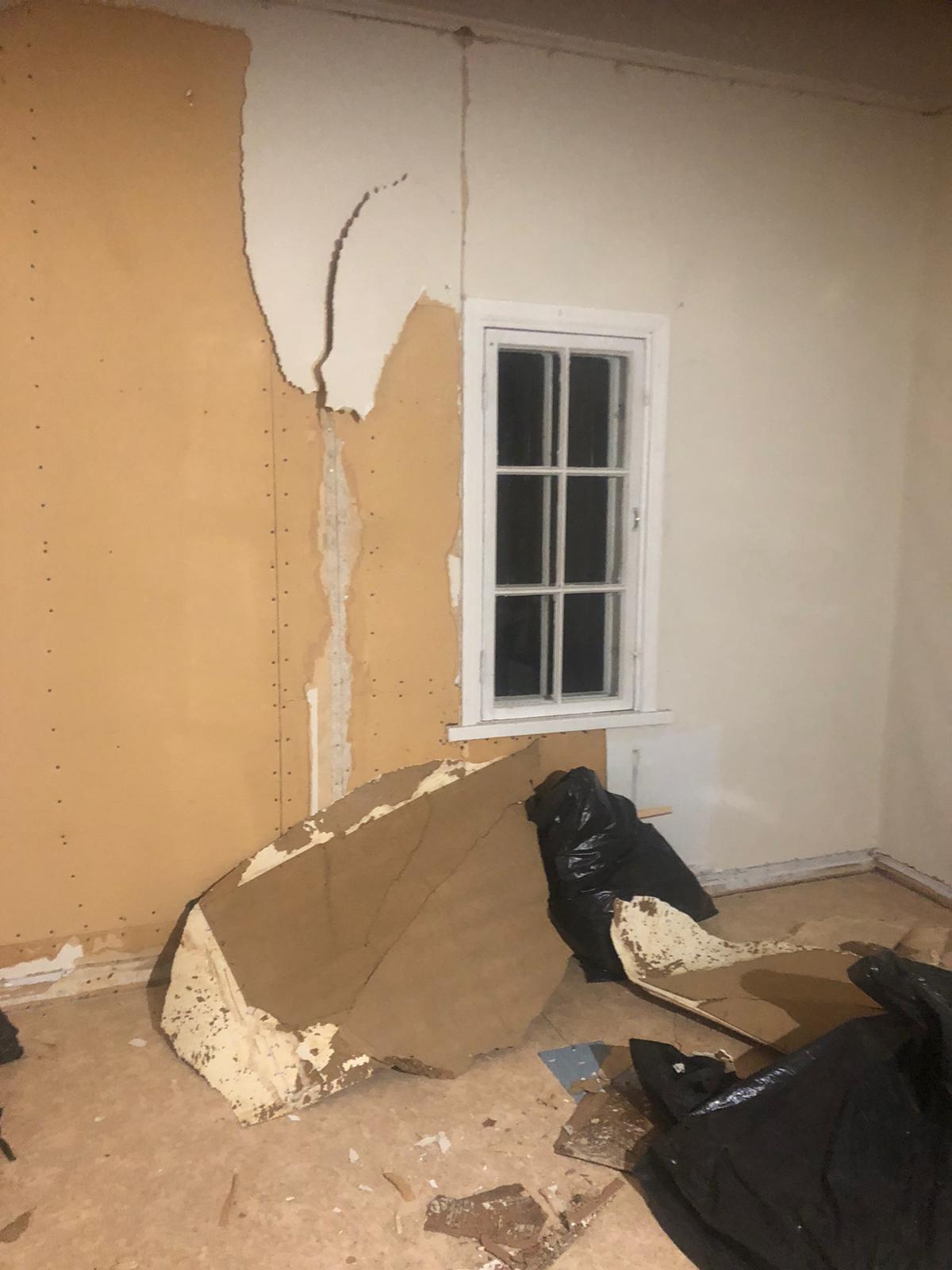

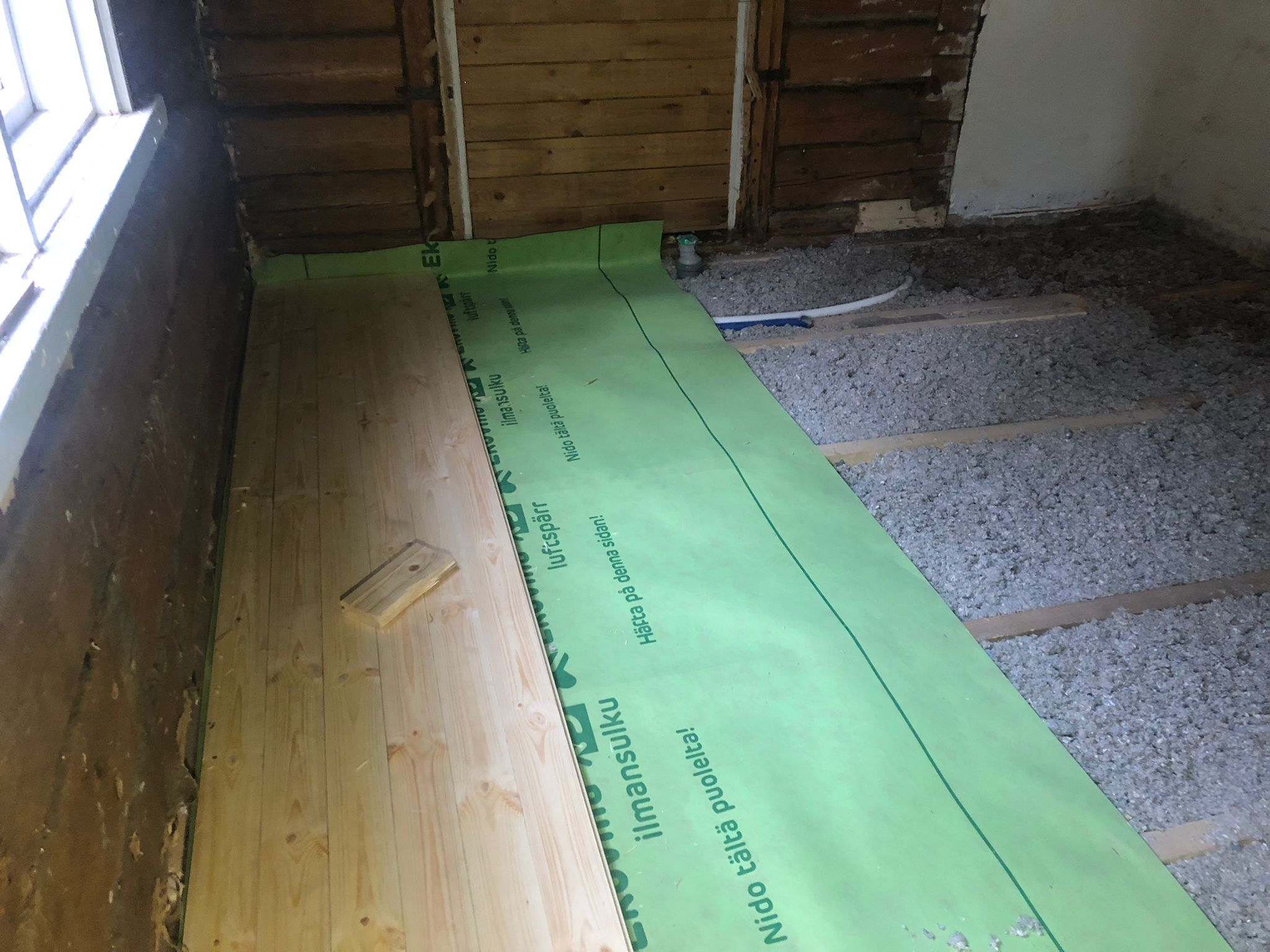

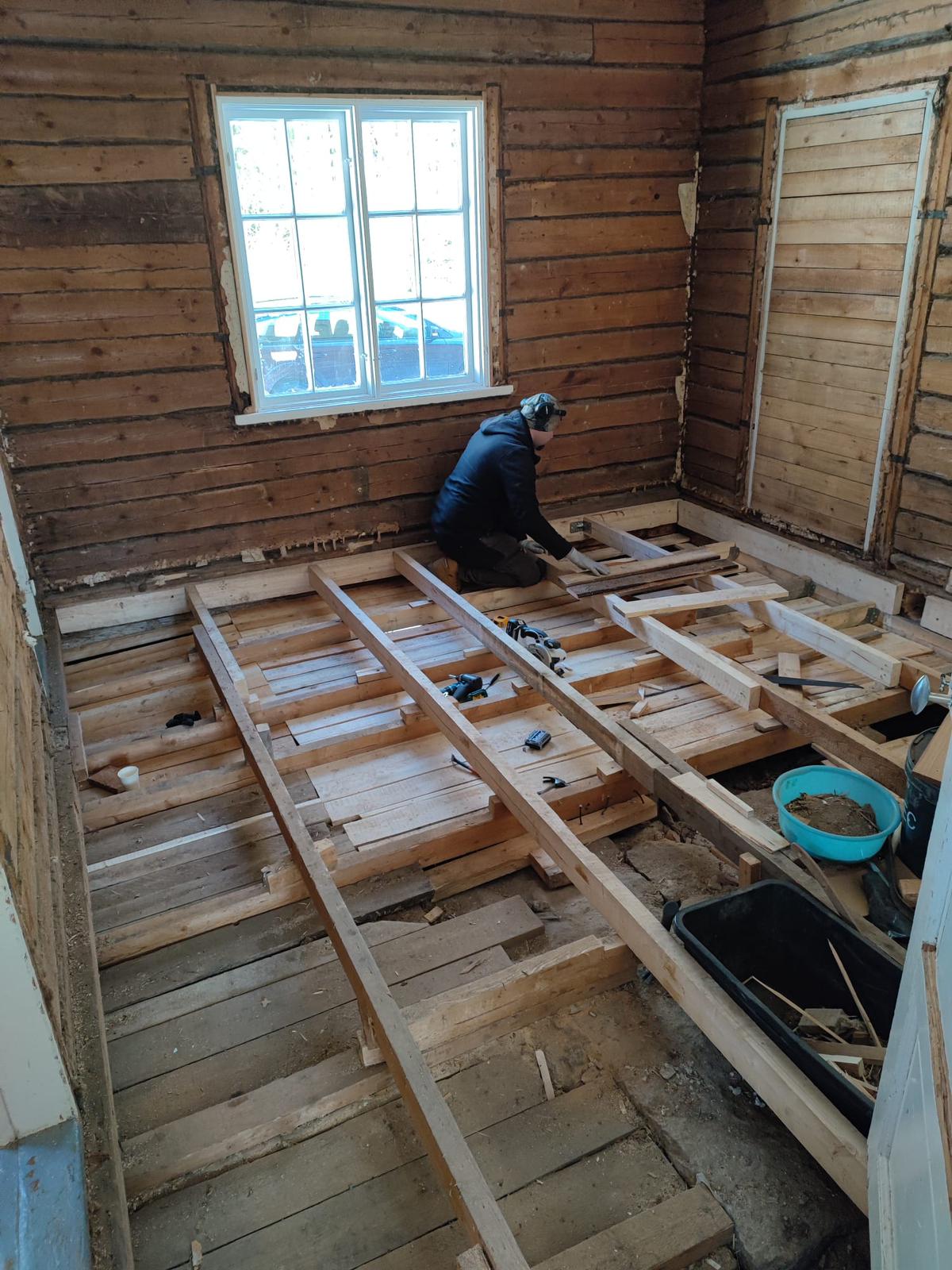

Lägenheten på övre våningen är färdig, bortsett från ytskiktsarbeten, de sista elarbetena och möbelinstallationer.

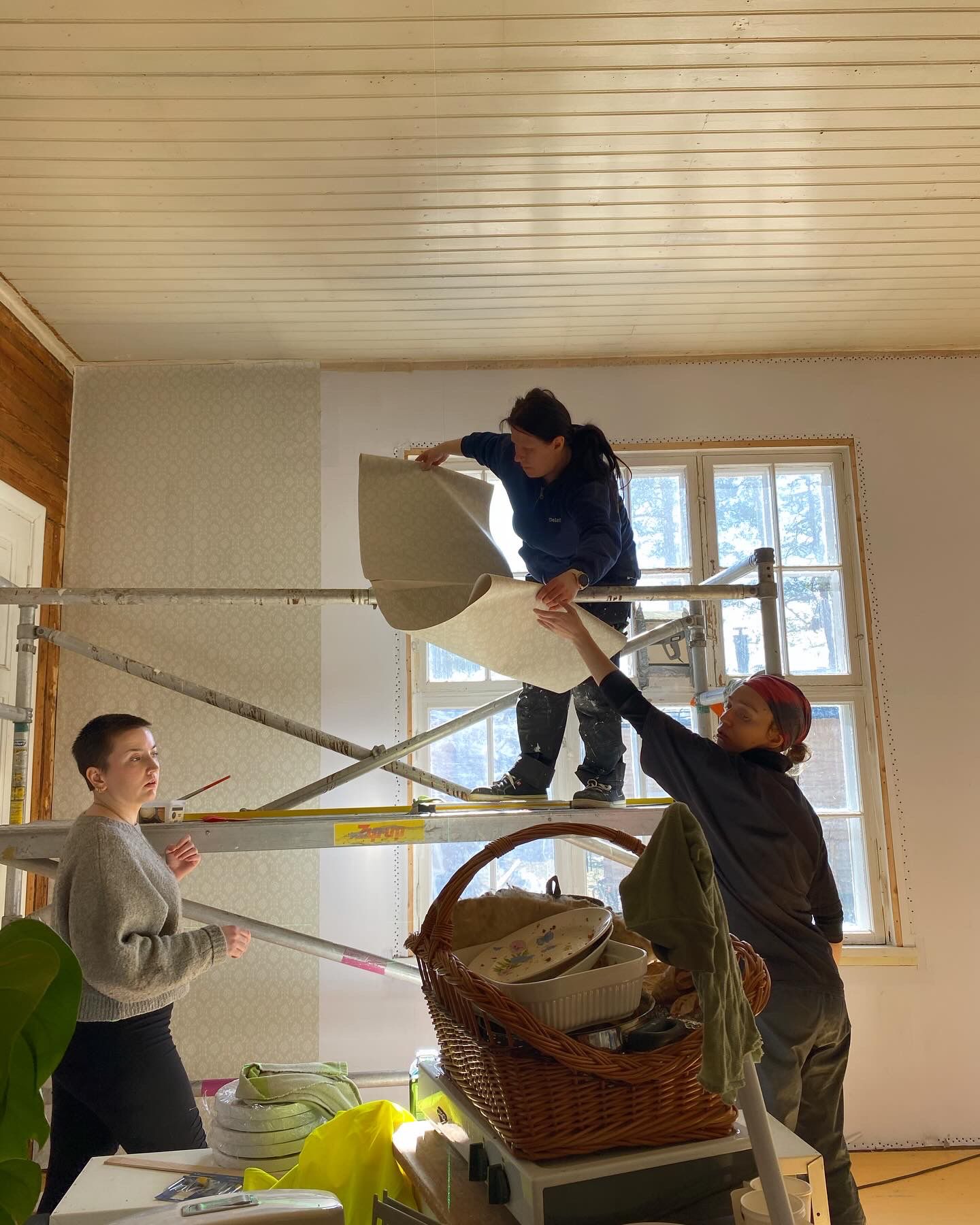

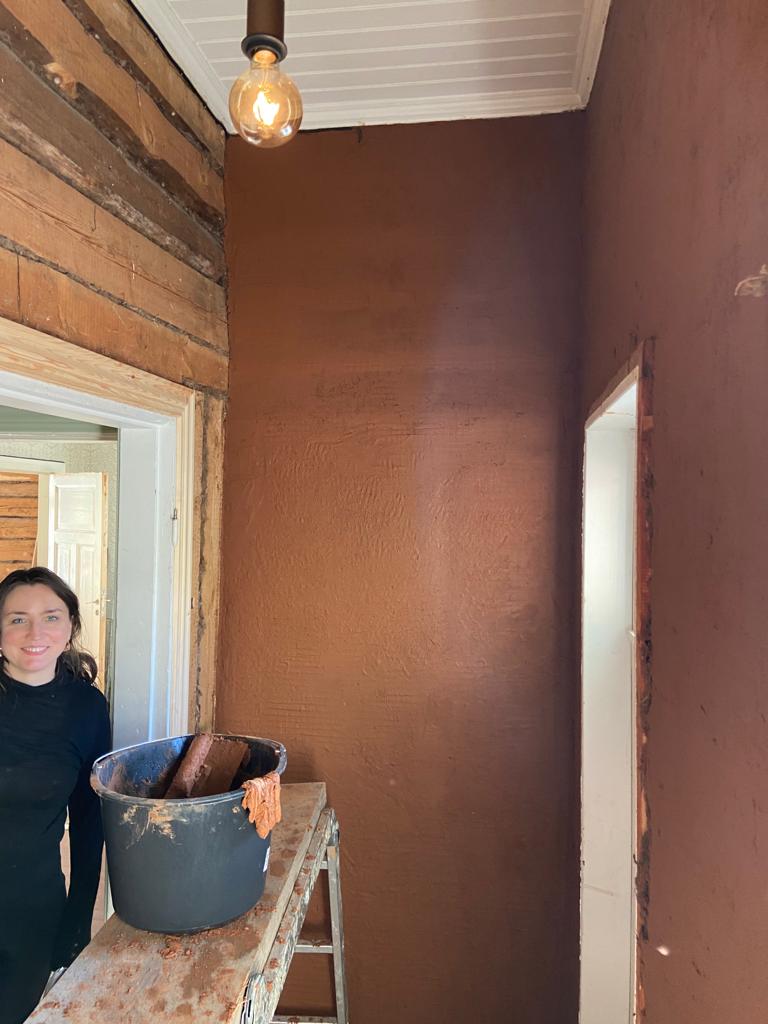

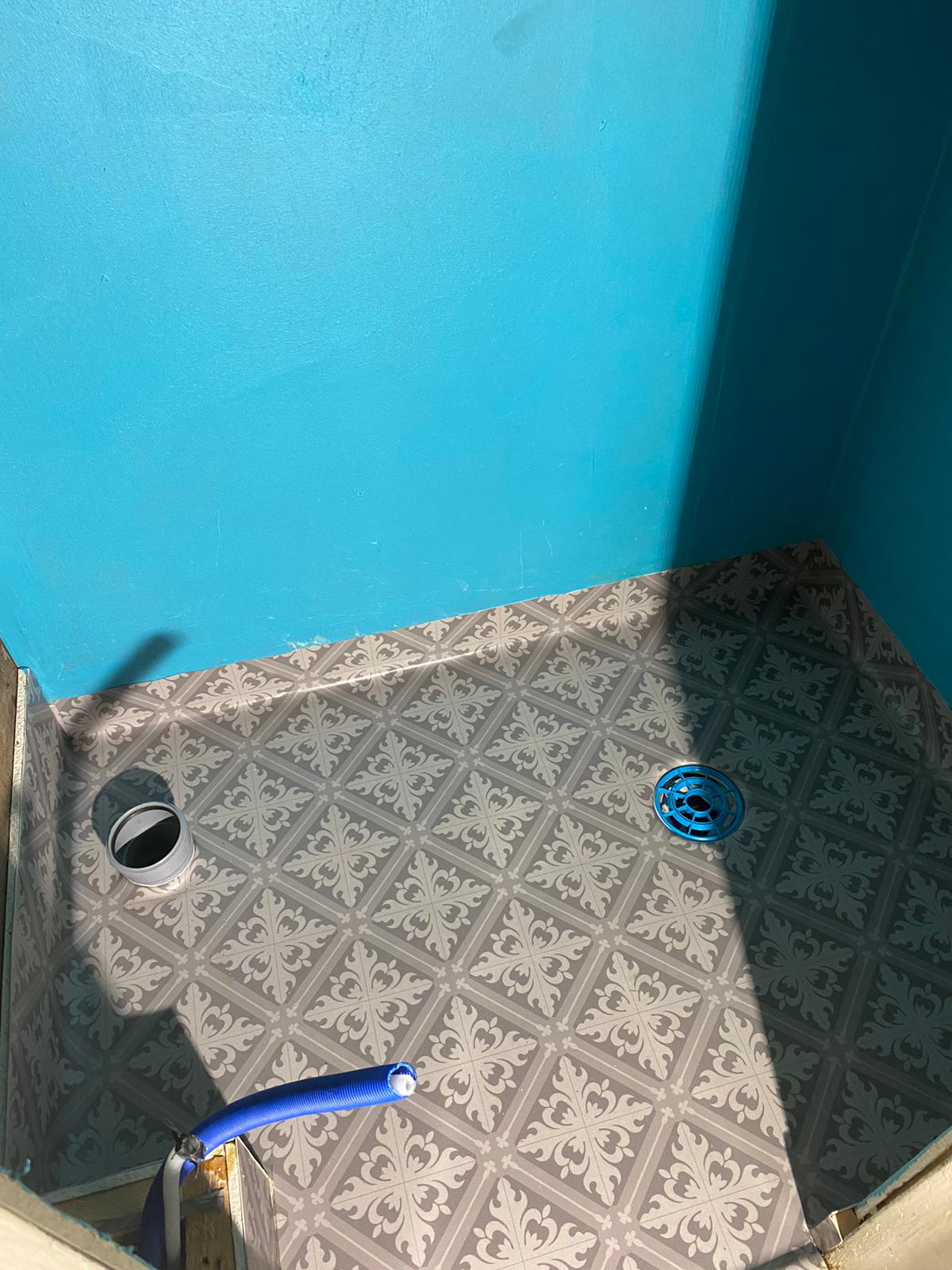

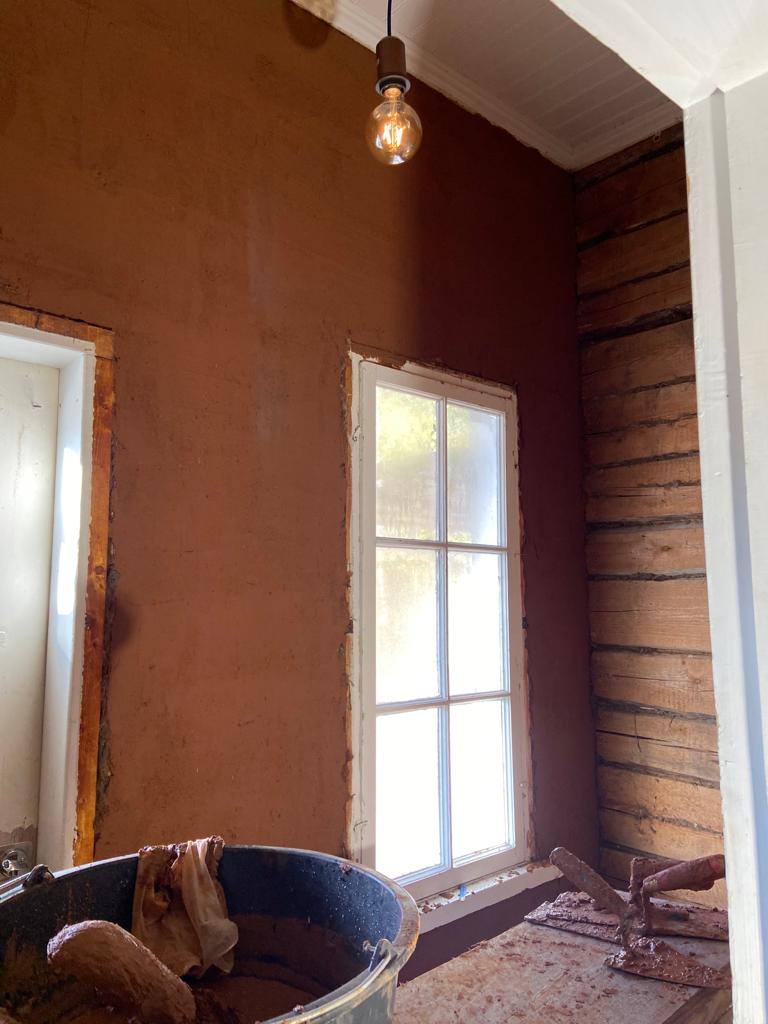

Timmerreparationer utfördes på tre ställen. Vi totalrenoverade wc- och badrumsutrymmena. Salen på nedervåningen fick nya ytor: dess fönstervägg har papperstapet från Pihlgren & Ritola, medan mellanväggarna fick behålla oljad timmeryta och målade partier.
Fönstren restaurerades i stor omfattning. Även latexfärgen på 3/4 av fasaden har skrapats bort; detta är ett av de tyngsta delmomenten i projektet.
Arbetet fortsätter: det finns fortfarande mycket att göra, men det mesta börjar vara yt- och finputsningsarbeten.
Vi kommer inte att ha någon invigningsutställning till sommaren, men om allt går enligt planerna kommer vi att vara mycket nära mållinjen mot slutet av 2025.
För installationen av solpaneler inväntar vi fortfarande museets utlåtande. Vi informerar mer om energirenoveringen våren 2025.
Lägenheten på övre våningen är färdig, bortsett från ytskiktsarbeten, de sista elarbetena och möbelinstallationer.
Timmerreparationer utfördes på tre ställen. Vi totalrenoverade wc- och badrumsutrymmena. Salen på nedervåningen fick nya ytor: dess fönstervägg har papperstapet från Pihlgren & Ritola, medan mellanväggarna fick behålla oljad timmeryta och målade partier.
Fönstren restaurerades i stor omfattning. Även latexfärgen på 3/4 av fasaden har skrapats bort; detta är ett av de tyngsta delmomenten i projektet.
Arbetet fortsätter: det finns fortfarande mycket att göra, men det mesta börjar vara yt- och finputsningsarbeten.
Vi kommer inte att ha någon invigningsutställning till sommaren, men om allt går enligt planerna kommer vi att vara mycket nära mållinjen mot slutet av 2025.
Takrenovering

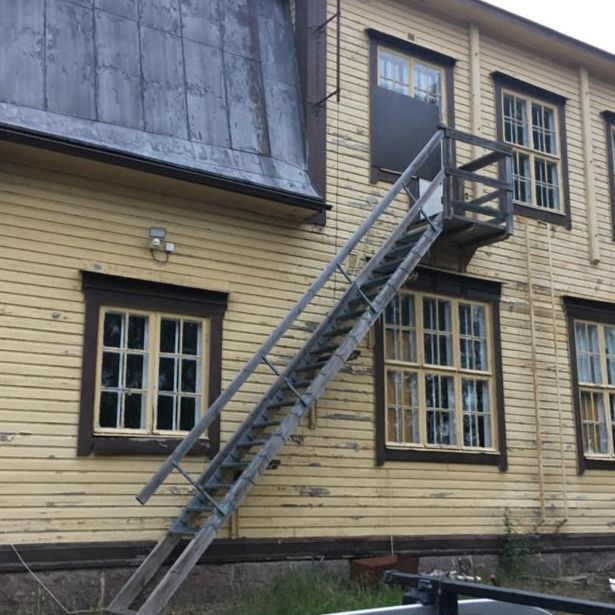

Den gamla taktäckningen var från 1940- eller 50-talet. Även om vi lyckades täta de värsta läckorna, hade materialet gett vika på många ställen och vattnet hittade ständigt nya vägar. Därför var man tvungen att klättra upp på vinden vid varje skyfall för att kontrollera placeringen av baljorna.

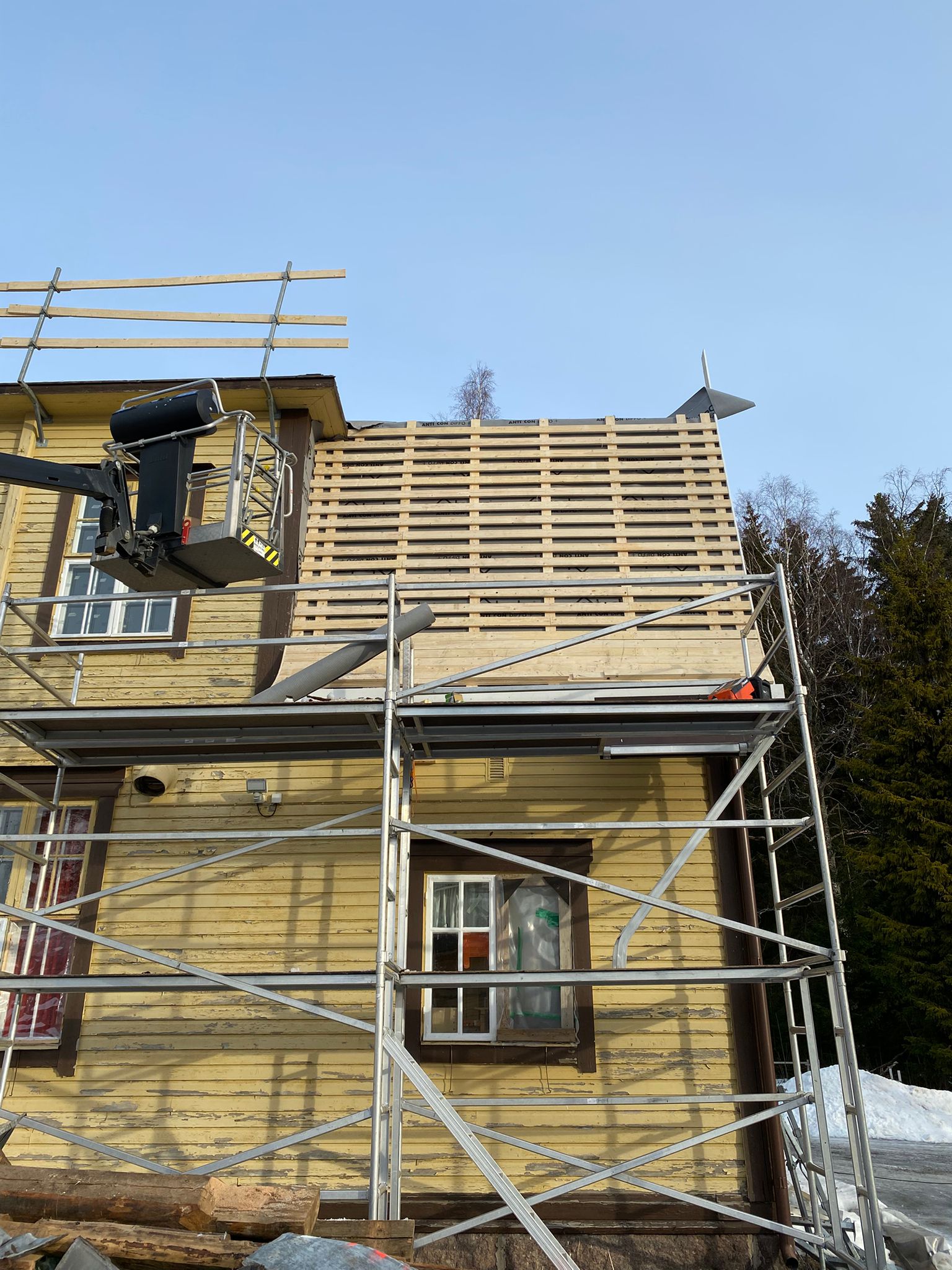

I samband med renoveringen som utfördes i februari 2024 reparerades även rötskador i takets underkonstruktioner. Allt som var helt bevarades dock. Ny läkt byggdes ovanpå den gamla.
Det maskinfalsade plåttaket är nästan identiskt med det gamla, men dess falsar är dubbla och ett underlagstak monterades under läkten.
I samband med renoveringen som utfördes i februari 2024 reparerades även rötskador i takets underkonstruktioner. Allt som var helt bevarades dock. Ny läkt byggdes ovanpå den gamla.
Det maskinfalsade plåttaket är nästan identiskt med det gamla, men dess falsar är dubbla och ett underlagstak monterades under läkten.


Kurs i fönsterrenovering
Gamla fönster kan hålla i hundratals år om de underhålls korrekt. Restaurering av fönster kan också vara ett fönster mot en större helhet: genom det bekantar man sig med husets struktur och historia, material, verktyg och hållbara lösningar.

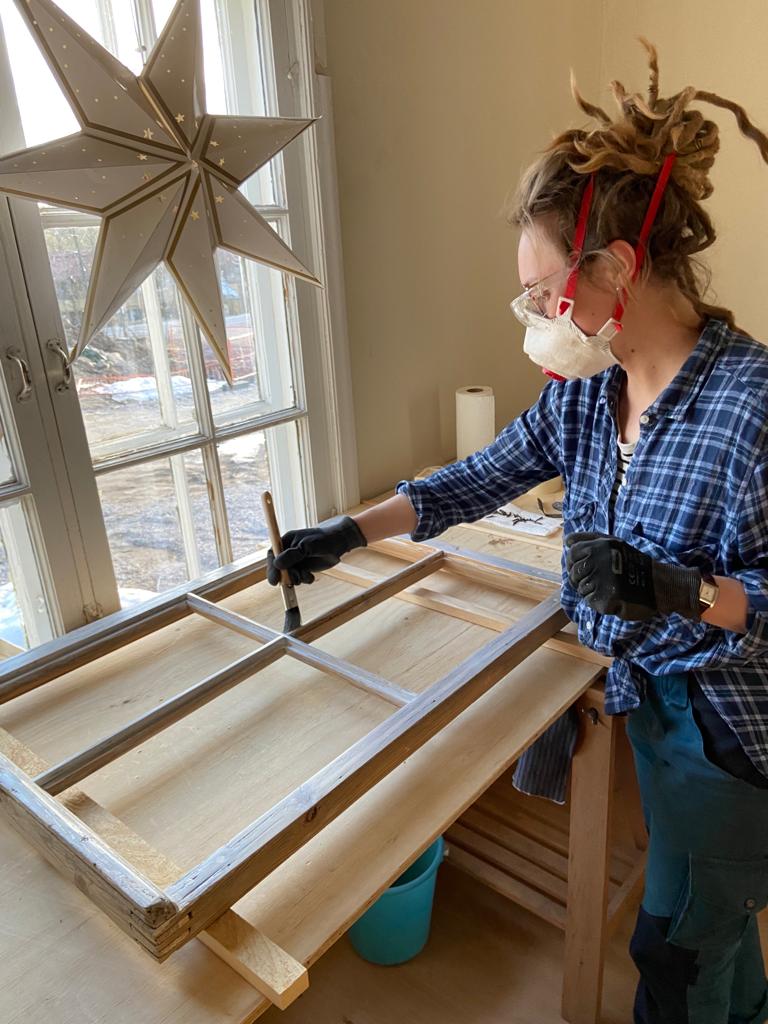

Kuusela kulturskola rf anordnar en kurs i fönsterrenovering, under vilken du får individuell handledning och får bekanta dig med alla arbetsmoment från dokumentation till ytbehandling, från glasning till reparation av trädelar. På kursen bekantar vi oss också med Kuusela skolas skeden och livet mitt i den långsamma renoveringen.
Den första kurshelgen inleds med teoretisk utbildning ledd av fönsterrenoveraren Mirka Halonen. På eftermiddagen påbörjas rivnings- och färgborttagningsarbeten. På söndagen står, förutom teori, glasning och kittning samt demonstration av reparation av trädelar på ett modellfönster på programmet. Målet för helgen är att få fönsterbågarna grundmålade. Under den andra helgen kan du komma och fortsätta med ytarbetena enligt din egen tidtabell på lördagen eller söndagen.
Kursen genomförs i talkoanda under autentiska förhållanden i den förfallna skolbyggnaden, där det är hemtrevligt men väldigt ofärdigt och lite svalt också. På kursen arbetar vi med byggnadens fönster.
Tidtabell:
- Lö 2.12 kl. 9.30-17.00
- Sö 3.12 kl. 10.00-17.00
- Finputsningsarbeten flexibelt enligt egen tidtabell antingen helgen 9-10.12 eller som kvällsarbete under vecka 49 eller 50.
- Översikt över gamla fönster, avgränsning av renoveringen
- Färgborttagning och demontering av delar, reparation av trädelar (lätt presentation, handledning och verktyg)
- Underhåll av beslag
- Glasning och kittning
- Utförande av ytbehandling och materialval

Renoveringsnyheter hösten 2023
Fasad
Den vackra skolbyggnaden ser fortfarande från många vinklar ut som ett förfallet ödehus. Under den flagnande färgen finns dock hård, tätvuxen furupanel, som troligen härstammar från Eklöfs ångsåg.

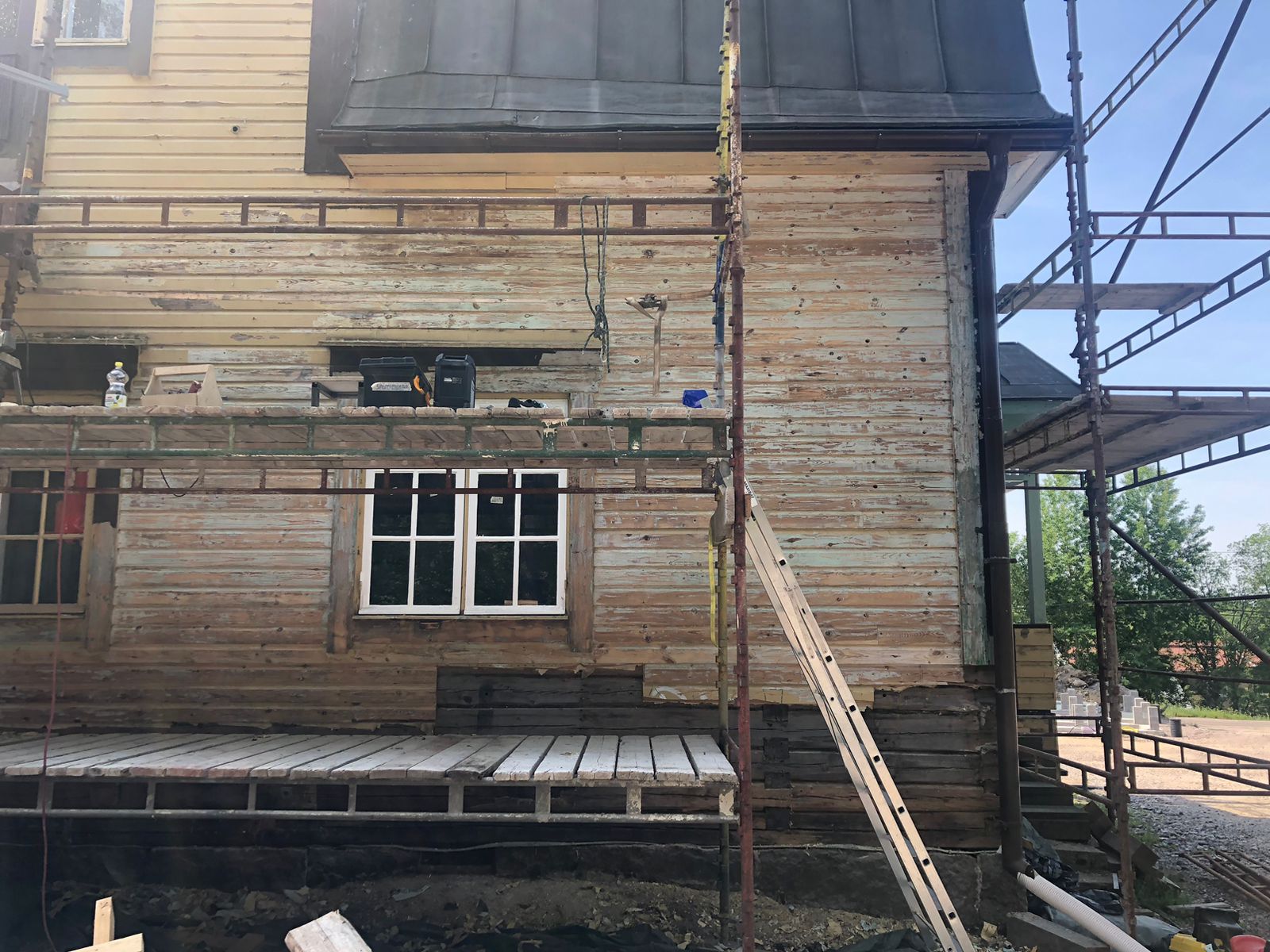

På grund av små rötskador måste ytorna delvis förnyas, men i huvudsak bevaras panelen i originalskick. Och sådant virke går inte längre att få tag på, oavsett pris. All gammal färg skrapas bort, arbetet är extremt långsamt, även om vi använder en infraröd värmare.
Byggnaden är tydligen målad med latex- eller oljealkydfärg, som inte lämpar sig för ytan på en sådan byggnad där panelen är fäst direkt mot timmerväggen utan luftspalt.
Under färgen har gamla lager hittats, på basis av vilka den nya färgen har valts. Byggnaden målas med en diffusionsöppen linoljefärg. Vi använder endast produkter från lokala Kymin Palokärki och svenska Ottosson Färg. Målningsarbetena påbörjades våren 2023, och fram till nu (10/24) har latexfärgen avlägsnats från ¼ av fasaden, men hela husets ytarbeten kommer att utföras under våren och sommaren 2024.


Lärarinnans bostads nya liv

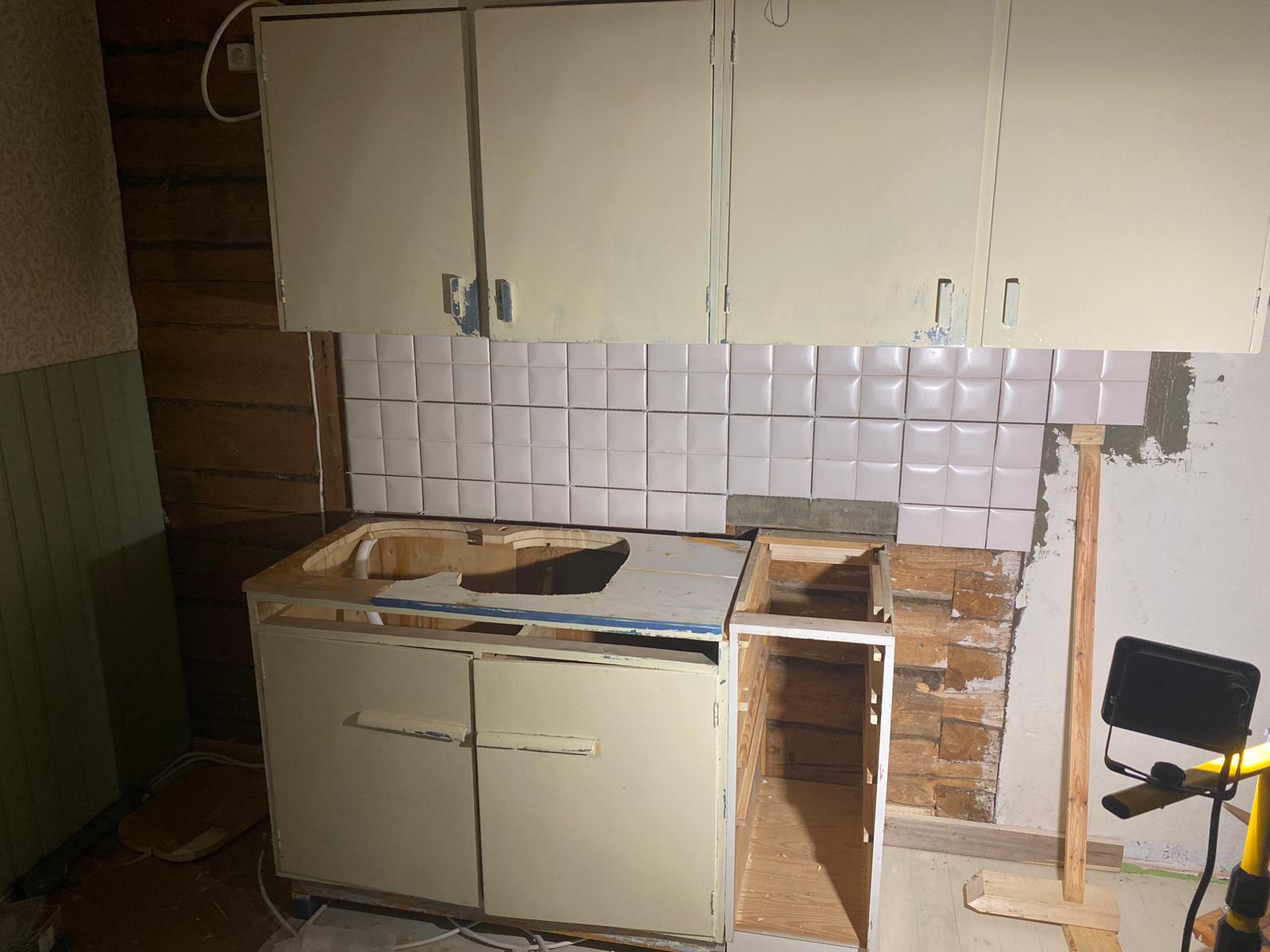

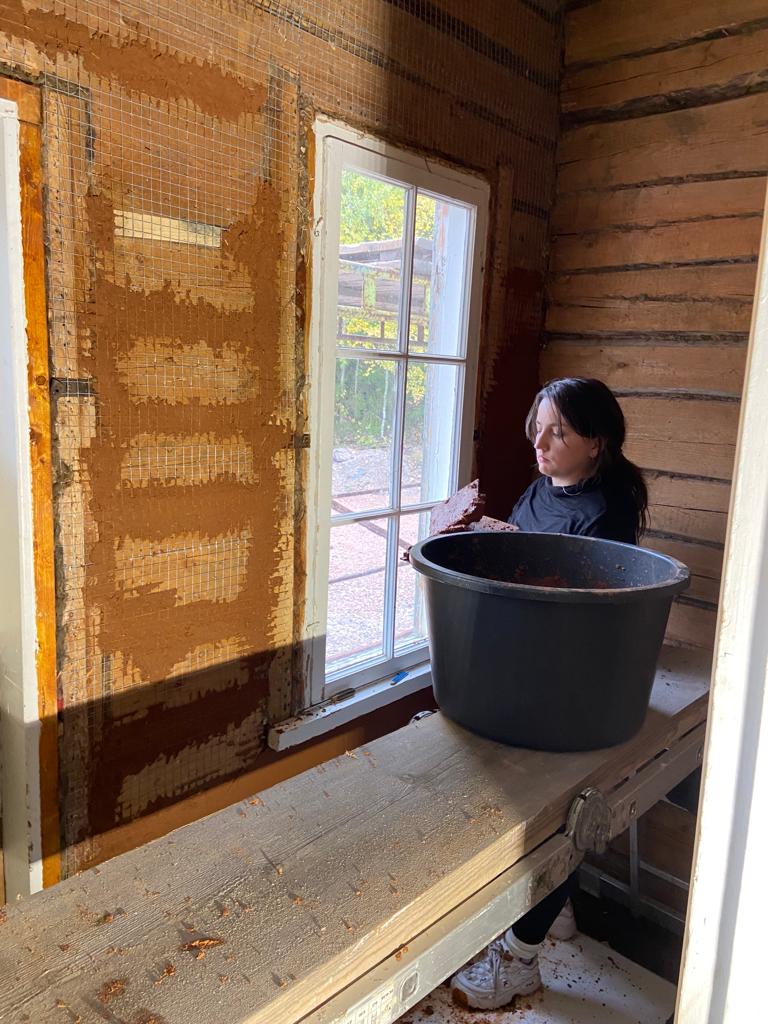

I skolan finns två bostäder där lärare bodde ända in på 1980-talet. Den sista hyresgästen flyttade ut från bostaden först år 2014. Båda bostäderna var i dåligt skick. Nedan följer en bildserie från bostaden på nedervåningen.



Sähkö- ja energiaremontti
Vanha sähköjärjestelemä on poistettu kokonaisuudessaan. Talousrakennuksen mittauskeskukselta on vedetty uudet syöttökaapelit koululle. Asunnoissa on erilliset ryhmäkeskukset.

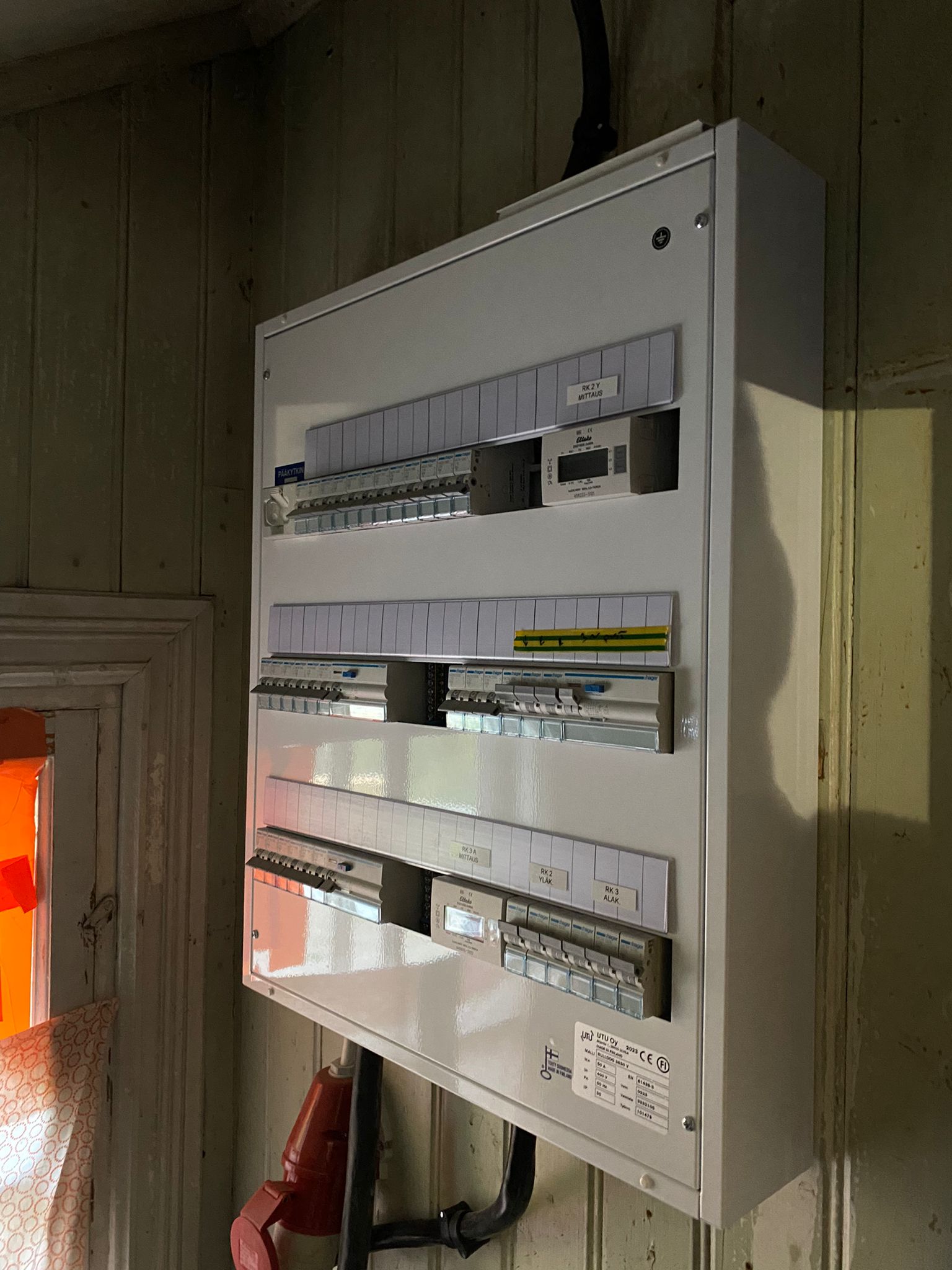

Alakerran asunnon sähkötyöt ovat valmiit. Suurin osa johdotuksista haluttiin toteuttaa vanhaan tyyliin pintavetoina, ja näkyvät rasiat, johdot ja katkaisijat ovat talon ilmettä kunnioittaen mustia.
Sähkötöitä tehdään vaihe kerrallaan: nyt työn alla olevissa tiloissa on asianmukaiset työmaakeskukset.
Kaikkia sähkötöitä ohjaa teetetty sähkösuunnitelma. Se toimii pohjana täydelle energiaremontille, jonka myötä hillitön energiasyöppö muuttuu vähitellen vähäpäästöiseksi ja sellaiseksi, että se pärjää talvikaudellakin useita päiviä ns. omavaraisena. Energiaremontin suunnitelmat ovat valmiina, ja tiedotamme siitä heti, kun se prosessi kunnolla käynnistyy, toivottavasti talven 2023-2024 aikana. Kaapelointien yhteydessä rakennukseen on vedetty valokuitu, jotta rakennus voi tarjota käyttäjilleen nopeat yhteydet mm. kokouksia ja etätyöskentelyä varten.


Kaikki putket vaihtuvat uusiin

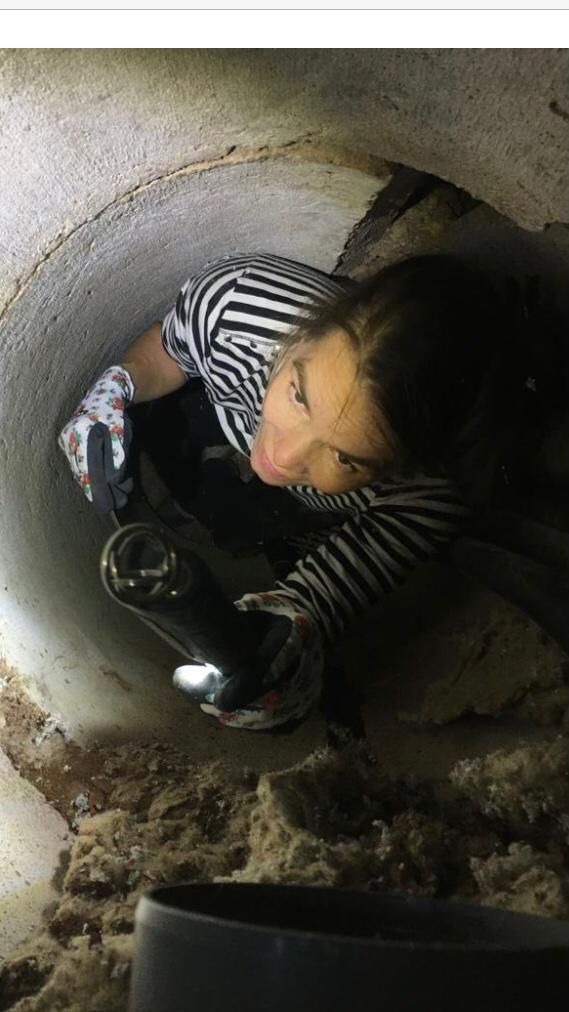

Vanhat ja paikoin puhkiruostuneet valurautaputket on purettu pois. Sekä koulurakennuksen että koko alueen viemärit on korvattu uusilla. Viemäröintien lisäksi koulurakennuksen vesijohdot on uusittu. Putkiremontin yhteydessä on uusittu kaikki käytössä olevat hanat, lämminvesivaraaja ja vesieristykset.
Remonttikuulumisia 2022Talousrakennus työn alla
Kesällä 2022 aikana tehtiin Kuuselan kylän talousrakennuksen pohjatöitä. Lokakuussa harjakorkeuteen nousevaan talousrakennukseen tulee saunatiloja, varastoja ja tekninen tila, jonka kautta vesi, sähkö ja valokuitu syötetään koululle ja kylän minitaloihin.


Purkuhommia ja hirsien vaihtoa
Kouluvanhuksen remontti toteutetaan periaatteella ”korjataan se, mikä on rikki”. Mitään rakenteellisia muutoksia ei tehdä, mutta monia vuosien aikana lisättyjä pintoja poistetaan ja korvataan alkuperäistä vastaavilla. Olemme edenneet talon kanssa maltillisesti, tutkineet vaurioita ja pysäyttäneet niiden etenemisen. Suurin osa korjaustarpeista tuli ilmi jo kuntotarkastusraportista, mutta joidenkin vaurioiden identifioiminen edellytti rakenteiden purkamista. Nyt kaikki huonot kohdat alkavat olla esillä.

Kengitystä

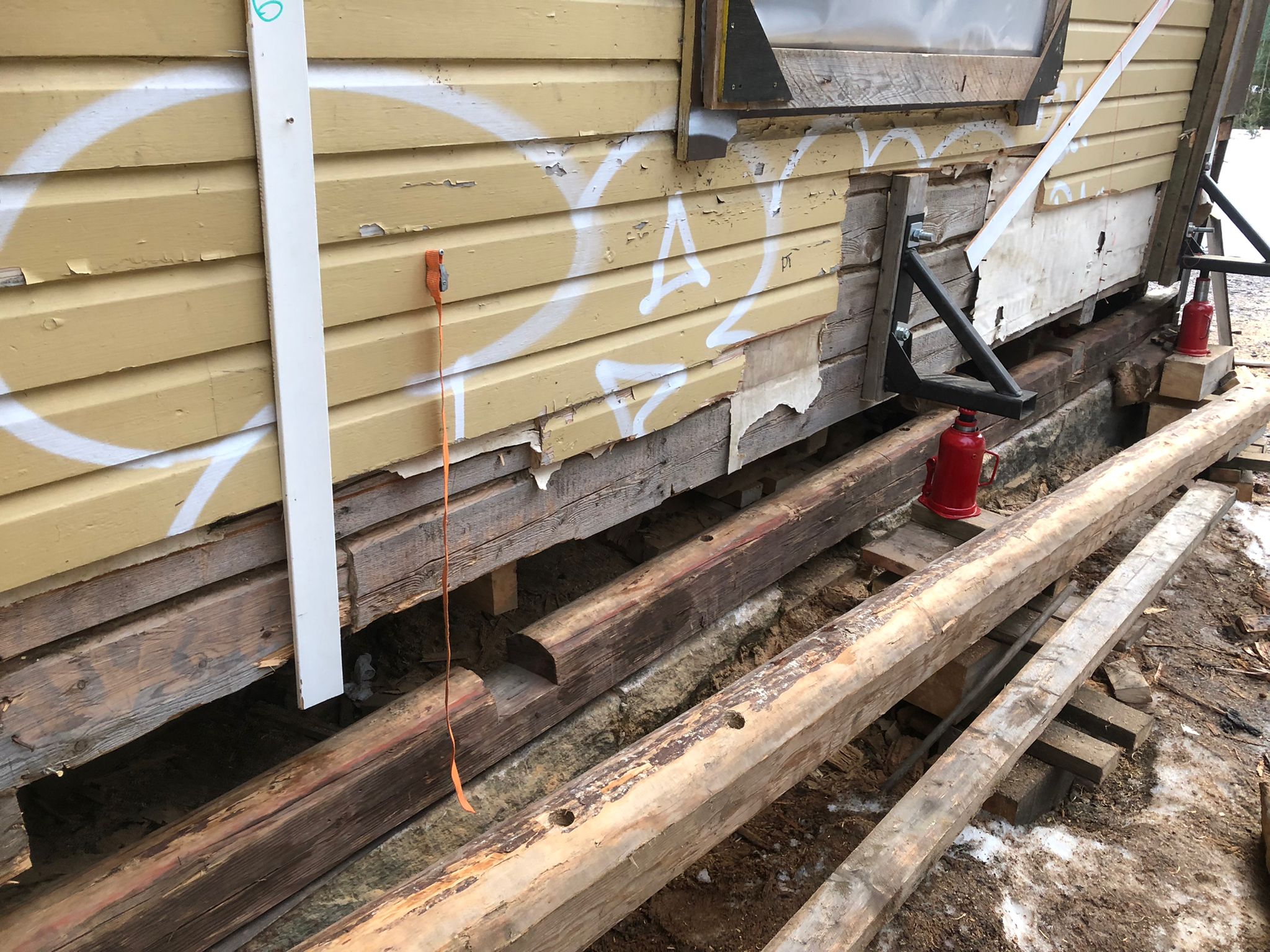

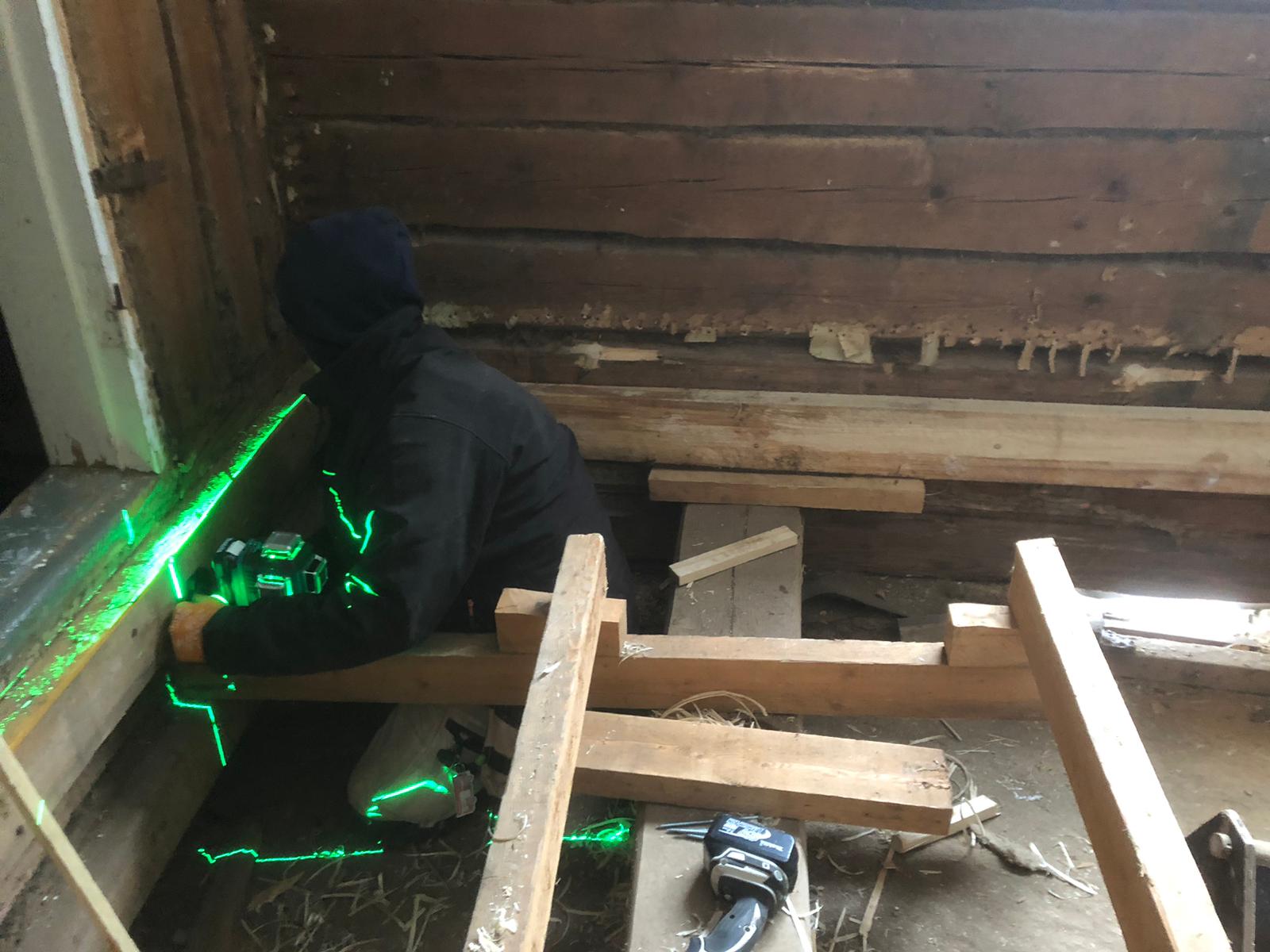

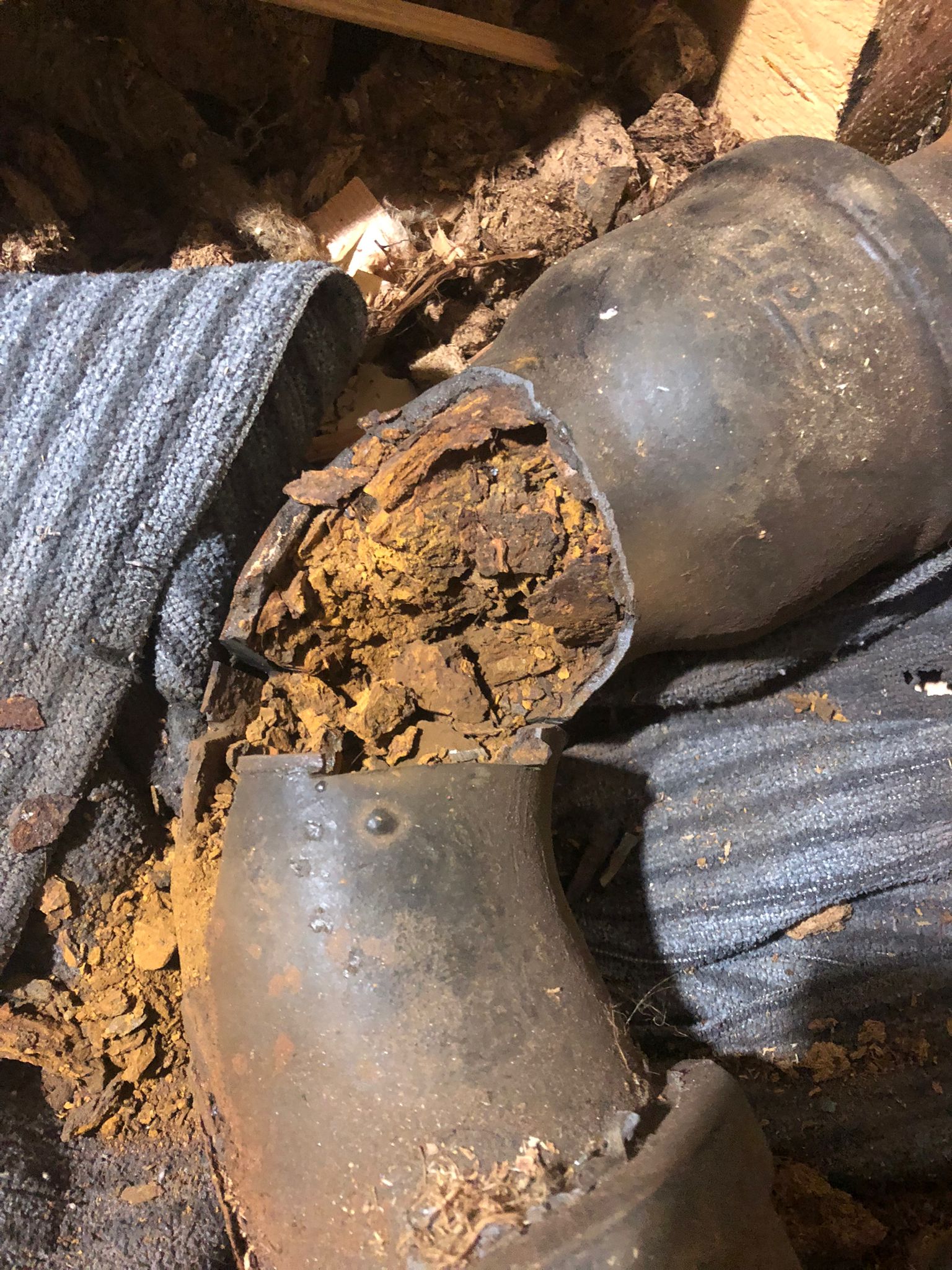

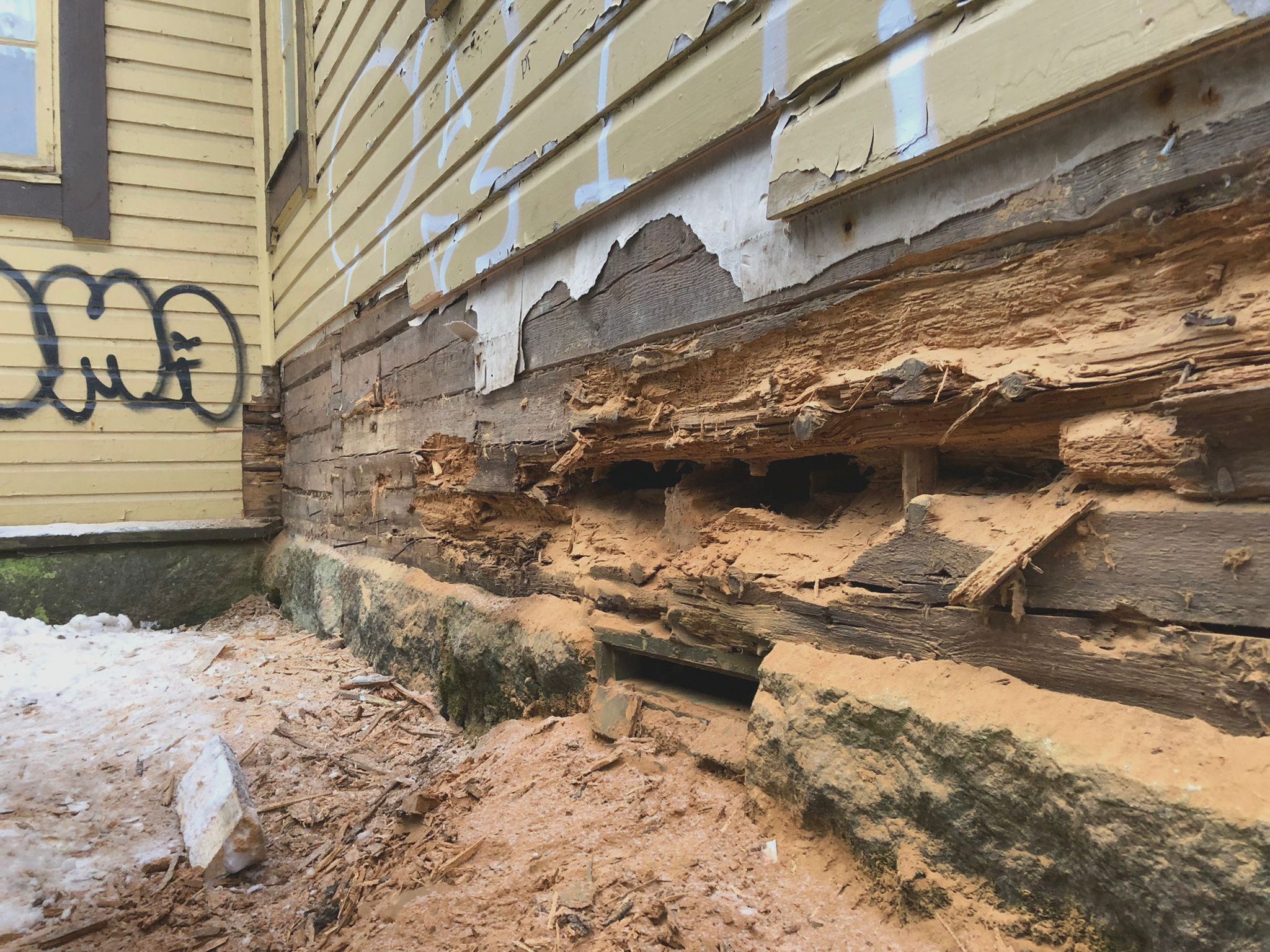

Pintojen avaamisen myötä on paljastunut vuotaneita viemäreitä ja roiskuttavien räystäiden ja puutteellisen tuuletuksen aiheuttamia lahokohtia. Osa alimmista hirsistä on tuhoutunut kosteuden ja tuholaishyönteisten takia.

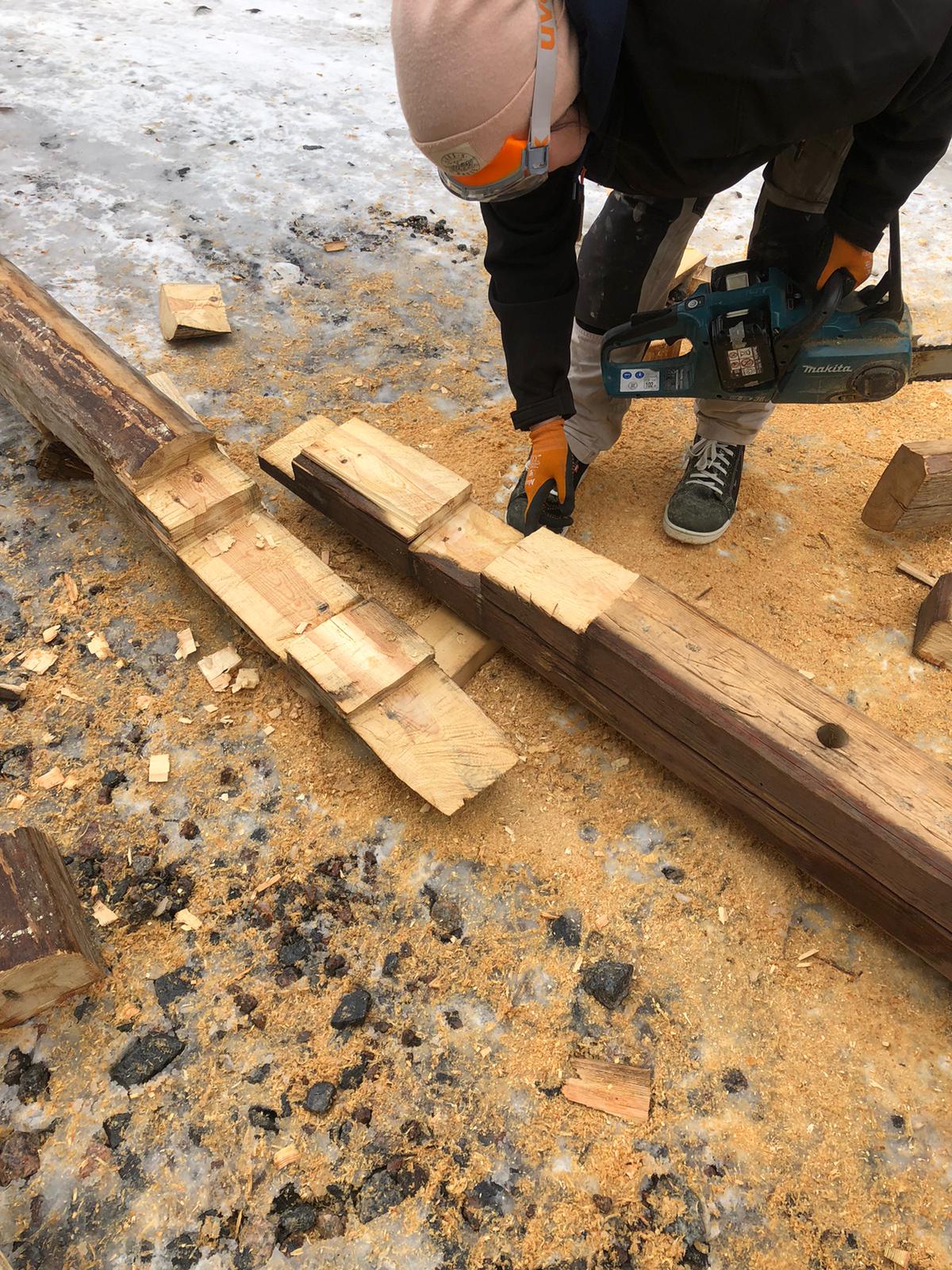

Niiden korjaaminen on alkanut, ja talon kengitys on tarkoitus saada valmiiksi kesäkuun 2022 aikana. Korjauksissa käytetään vanhoja hirsiä. Kengitystyöt dokumentoidaan ja niistä tehdään blogipostaus myöhemmin. Lisäksi hirsikorjauksia pitää tehdä alakerran rungon yläosissa ja yläpohjassa ja yläkerran väliseinissä.
Kaikki lahovauriot yläpohjassa ja yläkerran väliseinissä ovat sellaisissa kohdissa, joissa vesikatto on aiemmin vuotanut. Kaikki kohdat on paikallistettu, avattu ja kuivattu.

Talotekniikka vaihtuu ajanmukaiseen

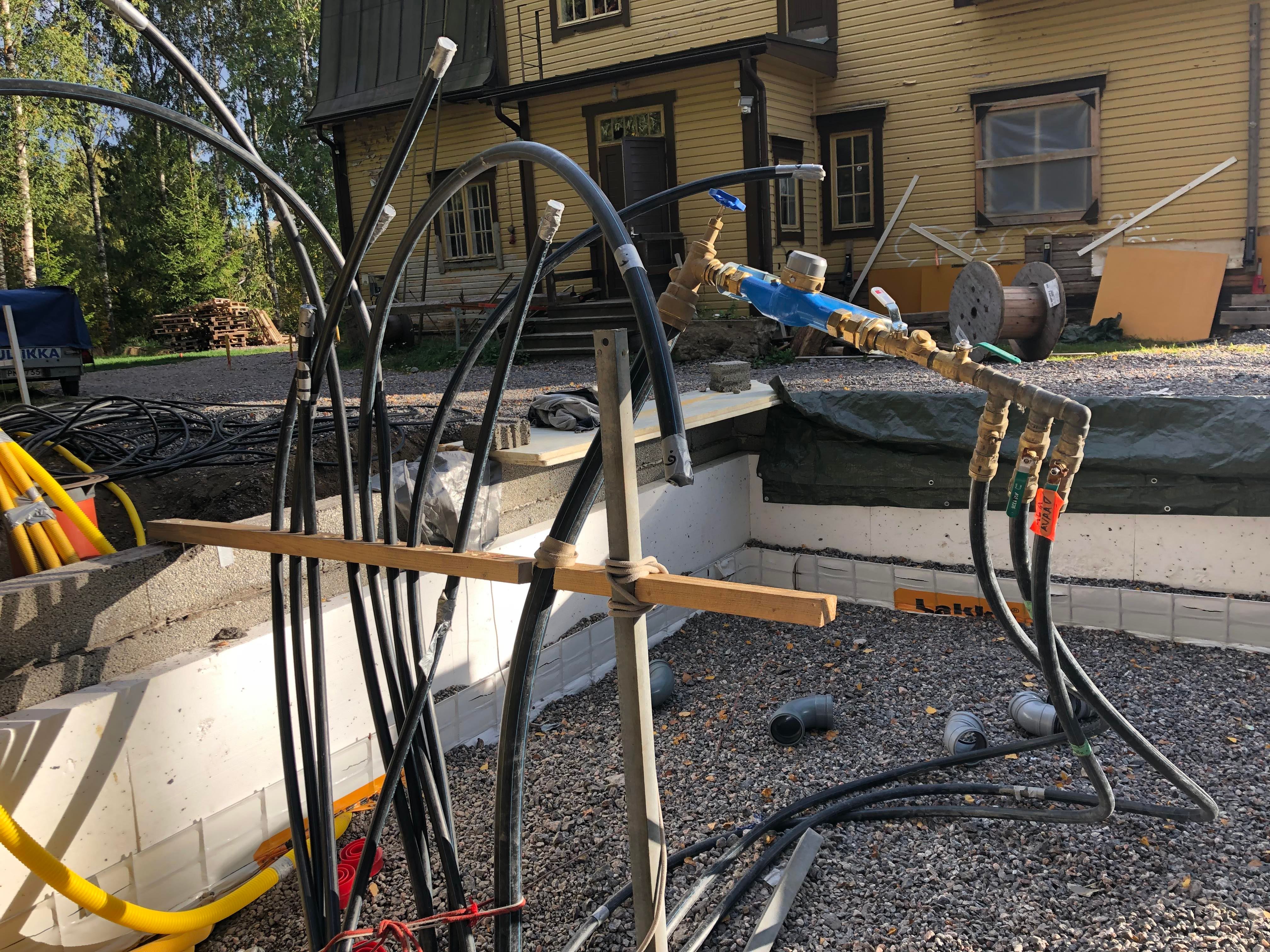

Pääviemäri ja vesijohto sekä sähkön syöttö vaihdettiin kesällä 2021 Kuuselan minitalokylän infran rakentamisen yhteydessä. Samalla taloon vedettiin valokuitukaapeli.

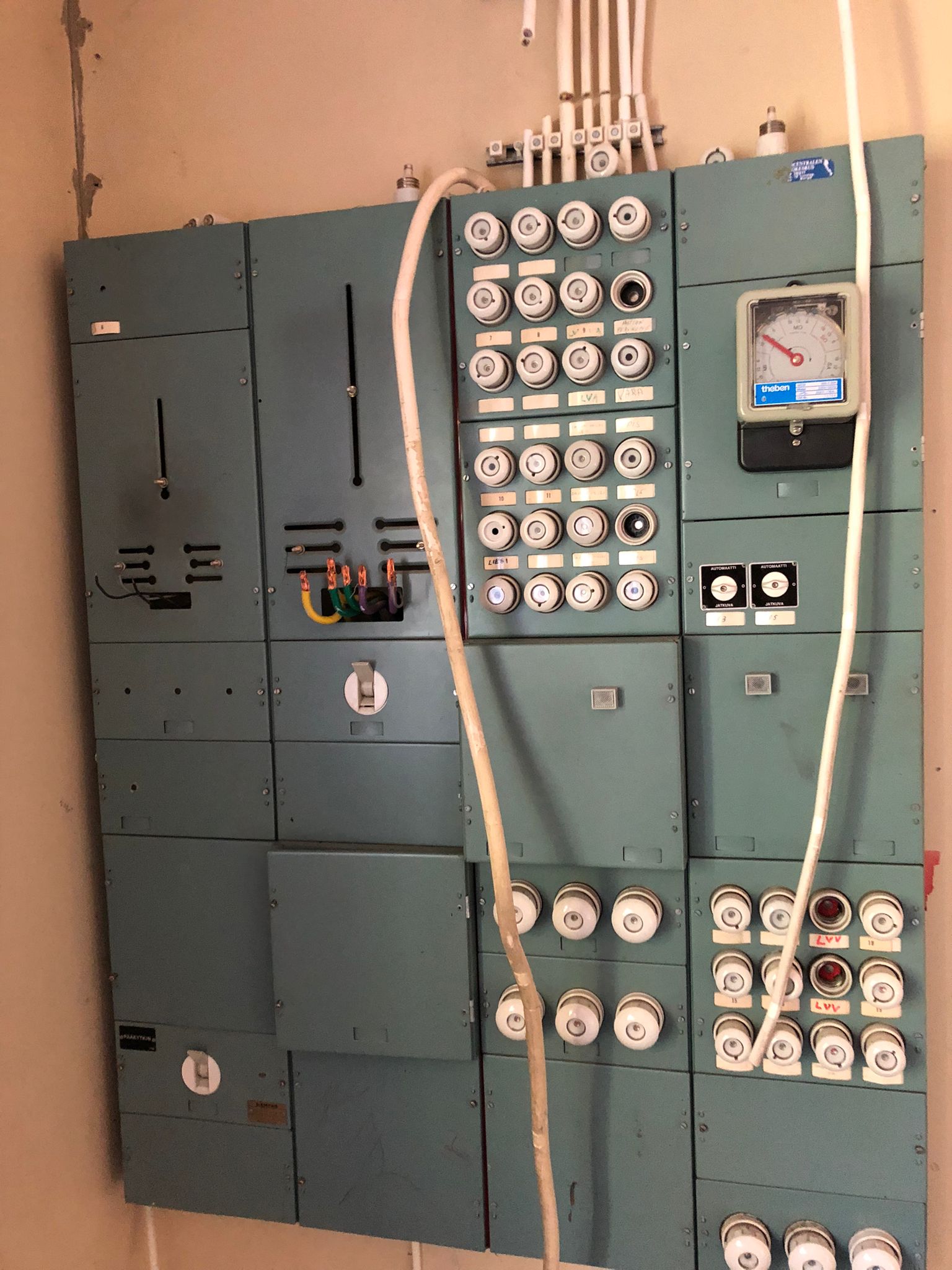

Koulun vanhat sähköt on revitty kokonaan irti; ainakin kahdeksan vuosikymmenen kerrostumilla oli kenties museaalista arvoa, mutta ne arvioitiin usean asiantuntijan toimesta korjauskelvottomiksi. Uuden sähköjärjestelmän asennus alkaa syksyllä 2022.
Vanhat valurautaiset pääviemärit vaihdettiin muovisiin kesällä 2021. Loput viemärit ja koulurakennuksen käyttövesiputket vaihdetaan vuonna 2023. Savupiiput on nuohottu ja tarkastettu, vanhat uunit on huollettu ja otettu käyttöön. Vaikka talon energiajärjestelmä menee kokonaan uusiksi, kauniit ja tehokkaat uunit säilytetään tukilämmitysmuotona ja tunnelman luojina.

Virheellinen huoltomaalaus saattaa rikkoa talon
Kuuselan koulun julkisivu on käsitelty alun perin pellavaöljymaalilla. Talon vuorilaudoituksen ja hirsiseinän välissä on paperi mutta ei rimoitusta eikä tuuletusrakoa. Tämäntyyppinen rakenne toimii vain hengittävän pintamaalin kanssa.
Nykyisellään seinäpintoja peittää paksu maalikerros. Huonosti hengittävä kalvo on halkeillut suurina siivuina ja lahottanut paikoitellen vuorilaudoitusta. Maalipinta poistetaan kesällä 2023, ennen uutta maalausta huonot laudat uusitaan.
Suurimmaksi osaksi laudoitus on kuitenkin kunnossa. Tiheäsyinen höylätty mänty on kestänyt hienosti aikaa ja muovikalvon hikoilua vastaan, vaikka äkkiseltään katsottuna rakennus näyttää rotansyömältä röttelöltä. Mitä ilmeisemmin Eklöfin höyryshalta toimitettu lautatavara saa suojata hirsiseiniä seuraavatkin sata vuotta.

Pokat ovat hyvää puuta
Myös ikkunat näyttävät lohduttomilta. Neljän autiotalovuoden aikana osa ruuduista on kivitetty rikki, ja etenkin eteläseinän puuosat ovat harmaantuneet ja halkeilleet. Niiden pintoja on maalattu niinikään lateksimaaleilla.
Roisin maalaustekniikan takia ikkunat eivät auenneet ilman terävää puukkoa: suurin osa oli maalattu ”umpeen”.
Ensimmäiset ikkunat ovat nyt työn alla. Julkaisemme toukokuun alussa raportin niiden entisöinnistä.
Kevättalvelle kaavailtu ikkunoiden entisöintikurssi jouduttiin perumaan, mutta uusi kurssi on suunnitteilla kesälle, ilmoitamme ajankohdasta pian täällä ja somekanavillamme (fb/ig).
Jos haluat seurata postauksiamme ja raealiaikaisia ”behind the scenes” -tyyppisiä juttujamme, laita instagram-tilimme kuuselan_kulttuurikoulu seurantaan
